直線上に配置

Diary

草刈り 地盤調査 地鎮祭 地盤改良 基礎工事
上棟 上棟確認 内部工事 外観
キッチン 1階 2階 表札

外溝

スケジュール
2月26日 3月30日 4月2日 6月17日 7月7日
地鎮祭 建方開始 上棟確認 竣工検査 引渡し

2005年10月草刈り
半日以上作業する 身長くらいの草が倒れていてなかなか切れず困難する
2005年11月 地盤調査
2006年2月 地鎮祭

準備したのは初穂料だけ、神主さんとハウスメーカで準備してくれる

前日は快晴だったのに当日は大雨
傘を差しても濡れるくらい・・・・・

雨降って地固まる!
2006年2月 地盤改良

かなり大きい重機が運ばれる

柱状改良44本
2006年3月 地盤改良工事で

敷地内から電柱・アスファルトなどの残骸が出てくる

2006年3月 基礎工事
順序良く作業されて日に日に変化がわかって現場に行くのが楽しかった時期
2006年3月30日 建方工事開始

1日で2階の壁、サッシまで完成

屋根がないのが心配
でも晴れていたからいいのかな?
2004年4月1日

建て方2日目に屋根まで完成

途中でキッチンの窓を透明からスリガラスに変更していたが、透明で入っていた、確認したら変更箇所のサッシは手配済みで、入荷次第交換するらしい
2006年4月2日 上棟確認

変更点
・パントリーのサイズ(キッチン広く)
・蓄暖の容量・台数変更
・コンセントの位置など数箇所変更
・リビング造作棚サイズ変更
・シューズクロークとダイニングの間に扉増設
(嫁の意見で寒い中1時間近く検討した)
→完成後付けて良かったと思う・・・

写真上:寝室ロフト入り口部分
写真下:リビング窓(中央FIX窓)

2006年4月5月 内部工事

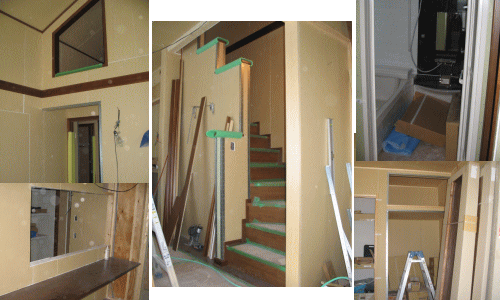

写真
左上:寝室ロフト  中央:リビング階段  右上:システムバス
左下:ダイニングカウンター(ダイニングはカウンターのみ)  右下:和室神棚
2006年5月17日 養生・足場撤去

やっと養生がなくなり外観が見えました

2006年6月
キッチン周り

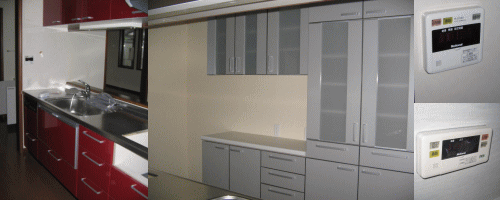

写真
左から:キッチン(サンウェーブ) バックセット(サンウェーブ) 給湯器スイッチ(ナショナル)

2006年6月
1階

写真

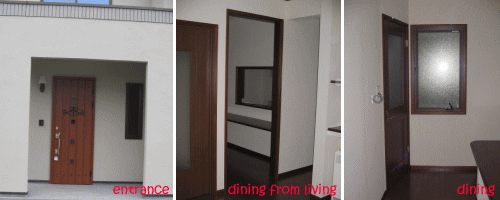

左から:玄関 リビングから見たダイニング ダイニング(上棟時に追加した扉)

2006年6月
2階

写真

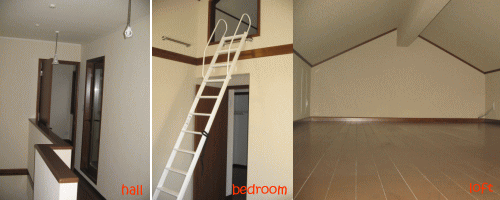

左から:廊下(洗濯干し場) 寝室(ロフト)階段 ロフト(屋根裏部屋)
2006年10月
表札設置

デフォルトのものがあまりにも
殺風景なので、インターネットで購入

デザインレイアウトを提出して
作成してもらう

中央下部の四葉のクローバーがポイント
この下にシロツメグサ植える予定

取り付けは自分で行う
